灌云项目施工周报 2020.3.30-4.5
时间:2020-04-03

一、本周完成情况(3.30-4.5):

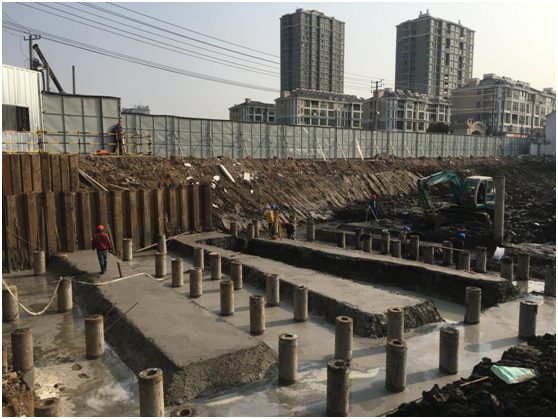

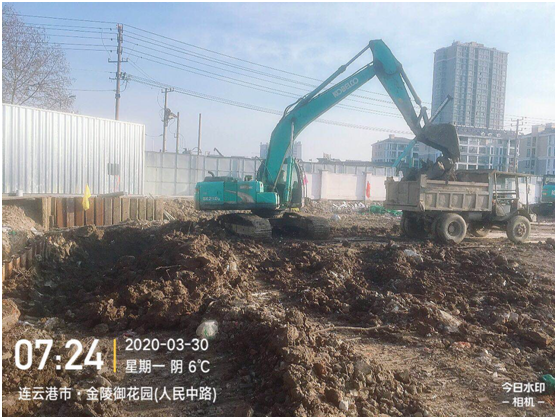

1、公寓楼土方开挖30日开始,目前西北角开挖清理80%,人工清槽后浇筑垫层

2、塔吊基础31日开始,2天完成开挖,2日浇筑垫层

3、本周共浇筑混凝土25方

4、推进招投标工作落实,起草混凝土合同、钢筋合同、pc预制构件合同,上报上级审查

5、劳务方面:进场人员花名册编制,对人员进行建档,联网实名制系统

6、上报高空防坠落等方案报监理审批,归档需盖局公司印章文件报送局公司

7、按照地方政府防疫要求,做好进场人员教育工作

二、下周计划(4.6-4.17):

1、酒店式公寓土方开挖完成,人工清槽完成,浇筑垫层70%

2、1#楼4月5日开始进行土方开挖,上层土开挖完成70%,基坑内人工清槽完成30%

3、塔吊基础完成钢筋绑扎,浇筑混凝土,砼基础捣灌10天后,测量砼强度,要求强度达到85%后,复测塔吊基础水平度,然后进行塔吊组装

4、做钢筋加工场前期准备工作

5、下周计划将混凝土合同、钢筋合同、pc预制构件合同签订

6、编制上报PC专项施工等方案

7、进行劳务人员备案工作

8、对近期进场人员进行安全技术交底和岗前培训,按照当地政府要求加强防疫工作落实

三、需协调的相关事项:


公寓式酒店西北角上层土开挖


公寓式酒店底层土小挖机清槽


酒店式公寓西北角垫层浇筑完成
