灌云项目施工周报 2020.4.5-4.10
时间:2020-04-13

一、本周完成情况(3.30-4.10):

1、人员情况:项目部管理人员8人,协作队伍管理人员10人,工人26人

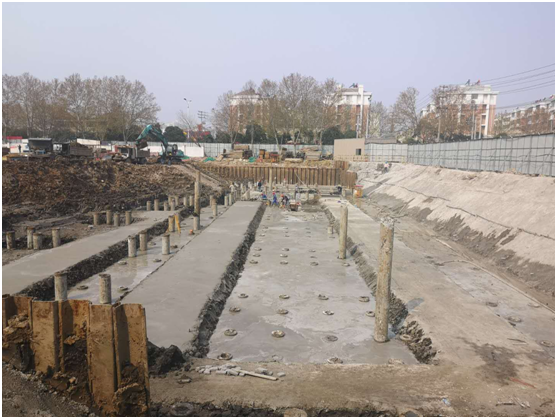

2、公寓式酒店:垫层浇筑完成,转胎膜施工完

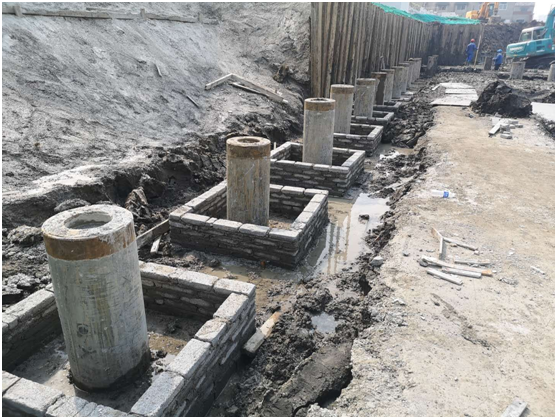

3、公寓式酒店与1号楼之间地下车库土方开挖完成35%

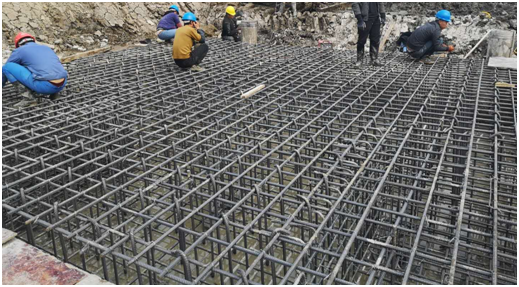

4、1号塔吊基础浇筑垫层完成,塔吊基础钢筋安装完成90%

5、本周共浇筑混凝土约115方

6、基坑北侧混凝土护坡完成100%

7、签订混凝土合同、钢筋合同、pc预制构件合同。

8、防疫方面:按照地方政府防疫要求,江苏省内工人进场还需要健康码和当地开具健康证(医院体检),做好进场人员教育工作,对施工现场进出人员进行体温测量并登记,施工现场及生活区每日进行2次消杀工作,施工现场设置隔离间,如发现发热症状人员立即隔离并报告当地政府

9、安全方面主要危险源有:疫情防控、基坑开挖、起重吊装。

针对以上危险源,项目部采取的措施:

(1)加强疫情防控措施,安排专人对进出场人员进行体温登记,对现场及办公、生活区进行消杀。

(2)基坑开挖过程中,每天对基坑边坡开裂及渗漏水进行巡视检查、对基坑周边2米范围内严禁堆放材料进行管控、基坑周边防护进行检查。

(3)加强对起重机械设备安全巡视检查,督促操作人员安全操作,预防机械伤害、物体打击。

10、文明施工方面:施工现场专人对施工现场每天进行清扫洒水,对裸露地面进行覆盖到位。

二、下周计划(4.10-4.17):

1、公寓式酒店与1号楼之间地下车库土方开挖完成65%

2、塔吊基础钢筋安装、浇筑混凝浇筑完成

3、公寓式酒店:防水完成30%、保护层完成30%、钢筋安装20%

4、持续抓好疫情防控措施,进场复工人员严格执行照当地政府部门要求和管控措施,自觉做好卫生防疫消杀等工作。

5、抓好新进场人员的教育交底。

6、持续抓后基坑开挖、起重吊装、临时用电等工作。

7、抓好扬尘控制及文明施工工作。

三、需协调的相关事项:
