灌云项目施工周报 2020.4.10-4.16
时间:2020-04-17

一、本周完成情况(4.10-4.16):

1、人员情况:项目部管理人员9人,协作队伍管理人员10人,工人33人

2、疫情防控:持续按灌云县要求做好疫情防控措施,安排专人对进出场人员进行体温登记,对现场及办公、生活区进行消杀。

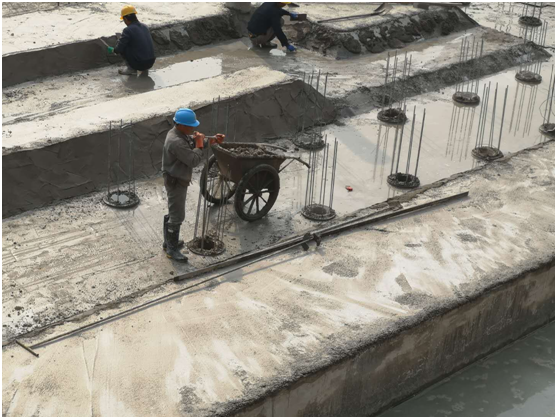

3、公寓式酒店基础:防水完成60%、防水保护层完成30%、钢筋安装完成5%、工程桩破除清淤完成30%

4、地下车库:公寓式酒店与1号楼之间地下车库土方开挖完成,垫层浇筑完成。

5、1号塔吊基础浇筑完成。

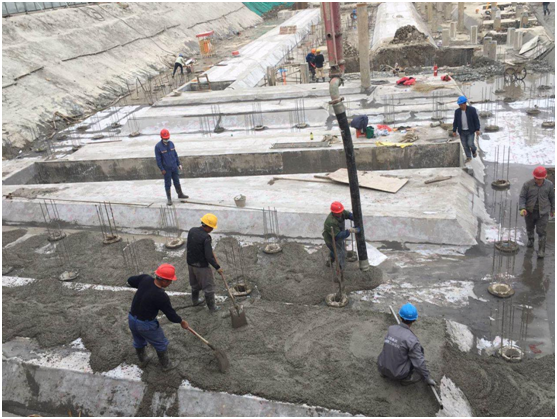

6、本周共浇筑混凝土约140方

7、脚手架工程施工方案上报监理审批

8、安全方面主要危险源有:基坑开挖、起重吊装、1#塔吊安装

针对以上危险源,项目部采取的措施:

(1)基坑开挖过程中,每天对基坑边坡开裂及渗漏水进行巡视检查、对基坑周边2米范围内严禁堆放材料进行管控、基坑周边防护进行检查。

(2)加强对起重机械设备安全巡视检查,督促操作人员安全操作,预防机械伤害、物体打击。

(3)塔吊安装前对安装人员进行书面安全交底,确保安装过程中安全施工。

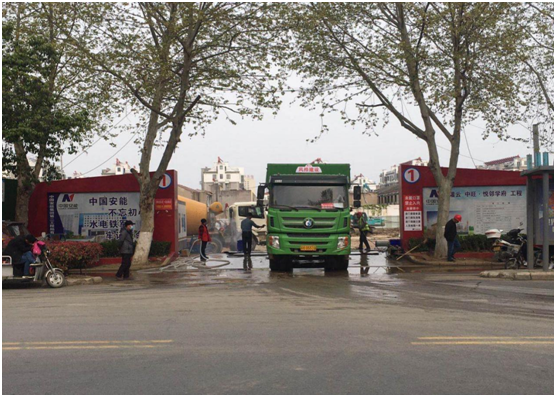

9、文明施工方面:出土车辆冲洗,施工道路及工地门口清扫洒水.

二、下周计划(4.17-4.23):

1、持续抓好疫情防控措施,进场复工人员严格执行照当地政府部门要求和管控措施,自觉做好卫生防疫消杀等工作。

2、公寓式酒店基础:防水施工完成、防水保护层浇筑完成、钢筋安装20%、工程桩破除清淤完成

3、地下车库:公寓式酒店与1号楼之间地下车库基础防水施工完成、防水保护层浇筑80%、钢筋安装20%。

4、1号塔吊安装完成。塔吊安装完成后进行检查验收,验收合格后方可使用。

5、持续抓后基坑开挖、起重吊装、临时用电等工作。

6、出土车辆冲洗,施工道路及工地门口清扫洒水。

7、对特殊工种操作人员及指挥人员进行教育交底,确保安全、高效、有序施工。

三、需协调的相关事项:
