灌云项目施工周报 2020.4.16-4.23
时间:2020-04-26

一、本周完成情况(4.16-4.23):

1、人员情况:项目部管理人员9人,协作队伍管理人员10人,工人42人

2、疫情防控:持续按灌云县要求做好疫情防控措施,安排专人对进出场人员进行体温登记,对现场及办公、生活区进行消杀。

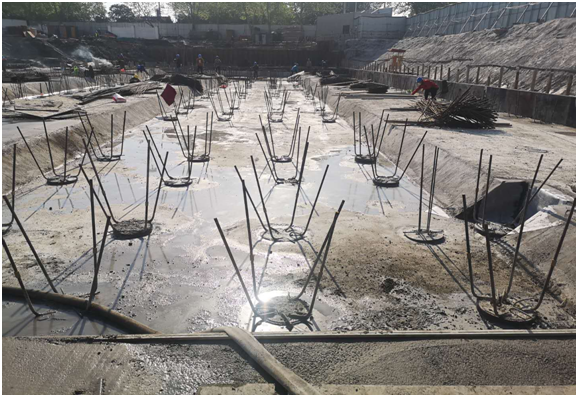

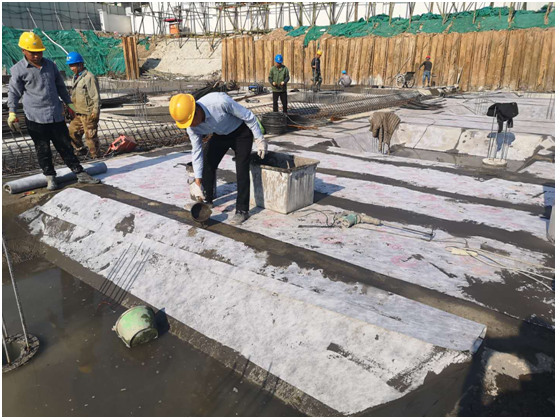

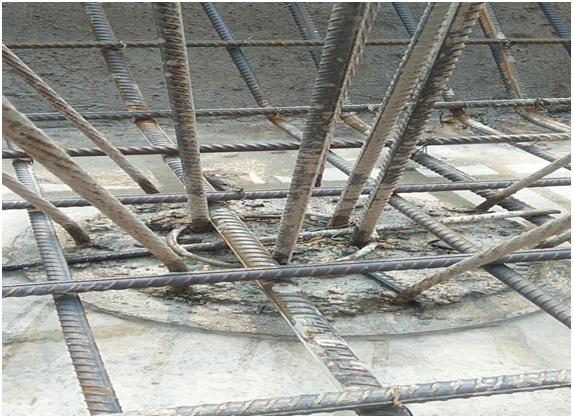

3公寓式酒店基础:防水施工完成、防水保护层完成、钢筋安装完成20%、工程桩破除清淤完成

4公寓式酒店与1号楼之间地下车库基础防水施工完成、保护层浇筑80%、钢筋安装20%

51号楼基础:垫层浇筑10%

6、本周共浇筑混凝土约9方。

7、安全方面主要危险源有:基坑开挖、起重吊装、临边防护。

针对以上危险源,项目部采取的措施:

(1)、基坑开挖过程中,每天对基坑边坡开裂及渗漏水进行巡视检查、对基坑周边2米范围内严禁堆放材料进行管控、基坑周边防护进行检查。检查过程中存在安全隐患部位立即整改落实,确保安全。

(2)、加强对起重机械设备安全巡视检查,督促操作人员安全操作,预防机械伤害、物体打击。

(3)、对施工现场基坑周边临边防护每天进行检查,新开挖部位及时做好临边防护。

本周解除的危险源:塔吊安装

8、文明施工方面:出土车辆冲洗,施工道路及工地门口清扫洒水.

二、下周计划(4.17-4.23):

1、持续抓好疫情防控措施,进场复工人员严格执行照当地政府部门要求和管控措施,自觉做好卫生防疫消杀等工作。

2、公寓式酒店:基础钢筋安装完成40%、工程桩灌芯完成、基础筏板浇筑完成30%;

3、地下车库:公寓式酒店与1号楼之间地下车库基础防水保护层浇筑完成、先制式后浇带浇筑完成、工程桩破除清淤完成;

4、1号楼:基础垫层浇筑70%;

5、安全管理:持续抓好基坑开挖、起重吊装、临时用电、安全防护等工作。

6、文明施工管理:出土车辆冲洗,施工道路及工地门口清扫洒水。

7、人员管理:对新进场工人进行三级安全教育,督促抓好班前教育讲评。

三、需协调的相关事项:
