灌云项目施工周报 2020.5.1-5.7
时间:2020-05-08

一、本周完成情况(4.16-4.23):

1、人员情况:项目部管理人员9人,协作队伍管理人员10人,工人84人

疫情防控:持续按灌云县要求做好疫情防控措施,安排专人对进出场人员进行体温登记,对现场及办公、生活区进行消杀。

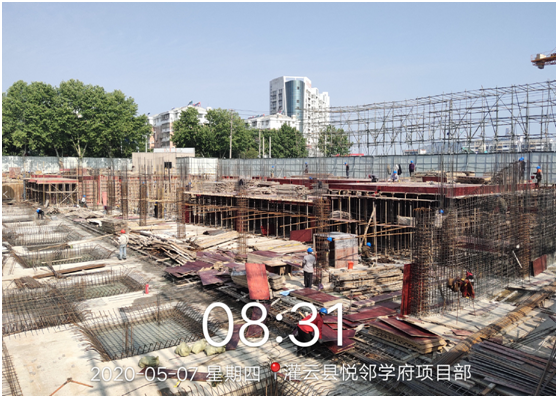

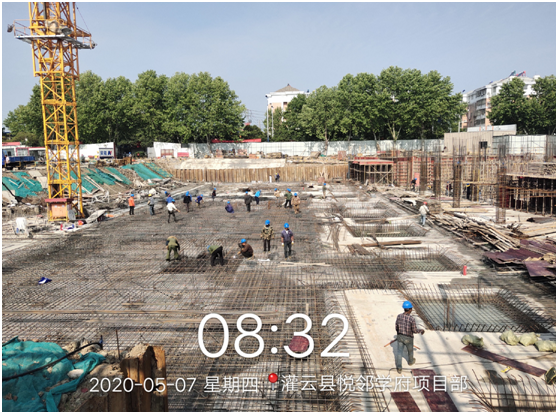

1、公寓式酒店:基础钢筋安装完成、基础筏板浇筑完成、地下一层剪力墙钢筋绑扎完成、地下一层模板安装完成70%;

2、地下车库:公寓式酒店与1号楼之间地下车库基础钢筋安装完成30%;1号楼与2号楼之间地下车库垫层浇筑完成30%、工程桩破除清淤完成30%;

3、1号楼:基础防水完成、防水保护层完成、钢筋安装40%;

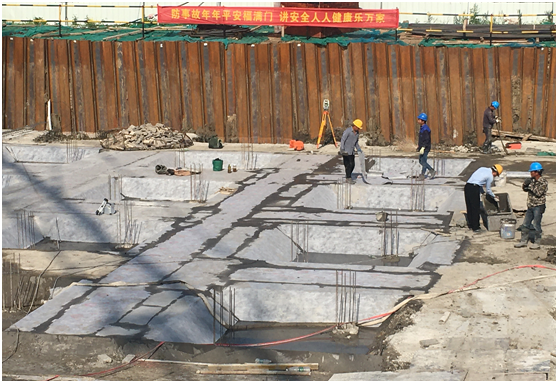

4、2号楼垫层浇筑完成20%、防水完成30%;

6、本周共浇筑混凝土约1050方。

7、安全方面主要危险源有: 疫情防控、基坑开挖、起重吊装、临边防护、临时用电。

针对以上危险源,项目部采取的措施:

(1)、加强疫情防控措施,对现场及办公、生活区进行消杀,安排专人对进出场人员进行体温登记。

(2)、基坑开挖过程中挖机施工区域拉警戒线,基坑周边每天检查巡视。

(3)、对塔吊司机及指挥人员进行教育,按要求安全作业,起重吊装时严禁超载吊运。

(4)、对施工现场基坑周边临边防护每天进行检查,新开挖部位及时做好临边防护,预防高处坠落事故。

(5)、施工现场专职电工每天对施工现场电箱电缆进行安全检查,项目部安全管理人员对施工用电进行监管,严禁非专业电工私拉乱接。

8、文明施工方面:做好扬尘噪音控制,安排专人对施工现场裸土覆盖、清扫洒水等工作.

二、下周计划(5.8-5.14):

1、持续抓好疫情防控措施,进场复工人员严格执行照当地政府部门要求和管控措施,自觉做好卫生防疫消杀等工作。

1、公寓式酒店:地下一层模板安装完成、地下一层浇筑完成;

2、地下车库:公寓式酒店与1号楼之间地下车库基础钢筋安装完成;1号楼与2号楼之间地下车库垫层浇筑完成40%、工程桩破除清淤完成40%;

3、1号楼:底板钢筋安装完成;

4、2号楼:垫层浇筑完成30%、防水完成30%;

5、2号塔吊:基础垫层浇筑完成、钢筋安装完成80%;

6、安全管理:持续抓好施工现场全面安全工作

7、文明施工管理:出土车辆冲洗,施工道路及工地门口清扫洒水。

8、人员管理:对工人常态化预防新冠肺炎防护知识及工地安全注意事项教育

三、需协调的相关事项:


公寓式酒店地下一层模板安装


1号楼基础钢筋绑扎


1#与2#楼之间地下车库防水施工
