一、在建工程总体情况
二、各重点项目进展情况
(一)灌云悦邻学府工程
1、本周产值:本周实际完成产值44万元,完成计划产值40万元的110% ,下周计划产值60万元。管理人员15人,截止3月10日,进场工人99人。
现状分析:
由于需要质监站进行主体结构验收合格后,才能进行后续大面积内墙粉刷等,公寓式酒店主体结构验收前现场准备工作已基本完成,主体结构验收计划调整于3月12日进行,随后开展大面积粉刷作业。
2、形象面貌:
北地块(悦邻学府)本周形象面貌:
公寓式酒店:四至六层喷浆完成;一至五层层附框安装完成;二至六层烟道安装完成;六层外墙粉刷完成;机房层内外墙粉刷完成;二层两间样板间正施工、六层两间样板间施工完成。主体结构验收前现场准备工作已基本完成,主体结构验收计划调整于3月12日进行。
1#楼:九层ALC墙板完成90%;九层外墙腰梁以下墙体砌筑完成;五至六层楼梯间及楼层材料交接处钢丝网完成(一至四层钢丝网张挂工作暂未开始);五至六层内墙护角完成(一至四层护角工作暂未开始)。
2#楼:五层ALC墙板完成70%;五至六层腰梁以下外墙体砌筑完成;七层室内坎台支模、浇筑。
3#楼:五至六层楼梯间及楼层材料交接处钢丝网完成(一层钢丝网张挂工作暂未开始);六层内墙构造柱已浇筑完成;外墙构造柱支模完成;七层外墙腰梁以下墙体砌筑完成,腰梁支模完成;九层外墙腰梁以下砌筑完成。
地下车库及地下室:地下车库二次结构已基本完成(其中公寓式酒店、1#楼地下室已完成;2#楼、3#楼地下室腰梁以上构造柱未浇筑)。
其它:水电预埋同主体同步施工。
南地块(悦邻广场)本周形象面貌:
北侧大门位置场地硬化完成,门柱框架完成;洗车池底板钢筋铺设绑扎。

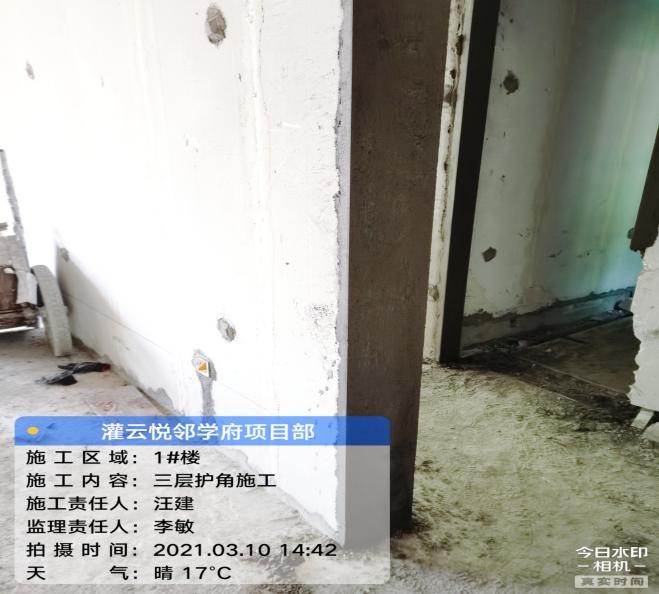

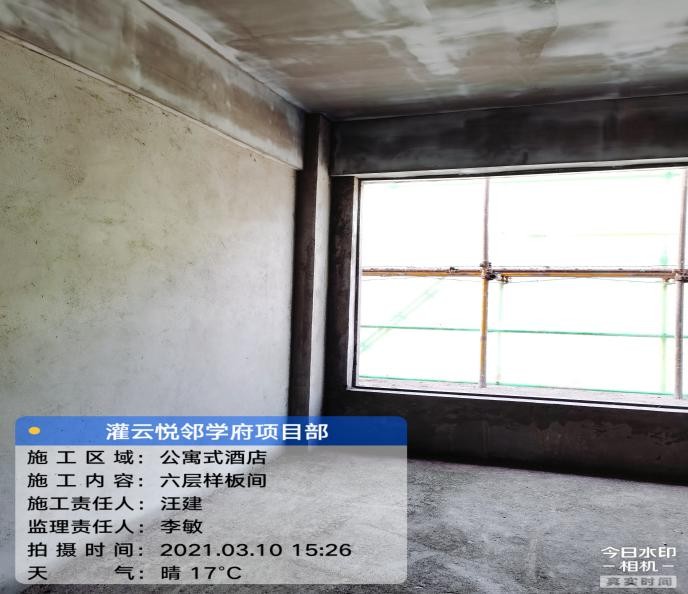

公寓式酒六层样板间 1#楼三层护角施工
完成节点情况:
三、下周计划
(一)灌云悦邻学府工程
北地块(悦邻学府)本周形象面貌:
公寓式酒店:完成主体结构验收工作;完成五层外墙、六层内墙粉刷;刷主体结构验收前现场准备工作已基本完成,主体结构验收计划调整于3月12日进行。
1#楼:九层ALC墙板完成;九层外墙腰梁浇筑完成;七至八层楼梯间及楼层材料交接处钢丝网完成;七至八层内墙护角完成。
2#楼:六层ALC墙板完成70%;七层ALC墙板完成40%;五至六层腰梁浇筑完成;七层外墙腰梁以下外墙体砌筑完成。
3#楼:四、七层楼梯间及楼层材料交接处钢丝网完成;六层外墙构造柱浇筑完成;七层内墙构造柱浇筑完成;八层外墙腰梁以下墙体砌筑完成,腰梁支模完成;九层外墙腰梁浇筑完成。
其它:水电预埋同主体同步施工。
南地块(悦邻广场)本周形象面貌:
北侧大门施工完成;洗车池施工完成。
四、大事记
(一)灌云悦邻学府工程
无
五、其他情况
(一)达产面临的困难及问题
1、灌云悦邻学府工程:
无
(二)项目重点关注的问题
1、灌云悦邻学府工程:
计划于3月12日进行公寓式酒店主体结构验收。
(三)需要集团层面出面解决的问题
无
